Piscine inox sur mesure : les étapes du projet à la réception

Dossier techniqueLecture 15 minPublié le 14 mai 2024Mis à jour le 27 octobre 2026

Une piscine inox sur mesure se construit en sept étapes : définir l'usage, vérifier la faisabilité, coordonner la conception, valider le budget et les interfaces, fabriquer, installer, puis réceptionner et organiser l'entretien. La qualité du résultat dépend autant des décisions prises avant la fabrication que des finitions visibles à la livraison. Ce guide donne une méthode de travail aux propriétaires, architectes et maîtres d'ouvrage, du premier plan au fonctionnement quotidien.

À lire en 30 secondes

  • Sept étapes, sept validations. Chaque phase se termine par une décision écrite qui conditionne la suivante, pas seulement par une date.
  • Le programme d'abord. L'usage, les utilisateurs et les priorités fixent la géométrie, avant toute image d'inspiration.
  • Un rendu 3D n'est pas un plan. Les validations portent sur des documents cotés, identifiés et versionnés.
  • Les interfaces se répartissent avant fabrication. Supports, réseaux, étanchéité et local technique ont chacun un responsable désigné.
  • Un devis comparable précise les prestations incluses, les exclusions et les hypothèses retenues.
  • La réception transmet un ouvrage exploitable : essais, dossier technique, prise en main et réserves suivies.
Sommaire
  1. Quelles sont les étapes d'une piscine inox sur mesure ?
  2. 1. Comment définir le programme du bassin ?
  3. 2. Quelles vérifications précèdent le choix du bassin ?
  4. 3. Comment passer du design aux plans coordonnés ?
  5. 4. Que valider avant d'autoriser la fabrication ?
  6. 5. Comment se prépare la fabrication d'une piscine inox ?
  7. 6. Comment organiser la livraison et la pose ?
  8. 7. Comment réceptionner un bassin prêt à être exploité ?
  9. Les erreurs qui fragilisent un projet sur mesure
  10. Questions fréquentes sur le projet de piscine sur mesure

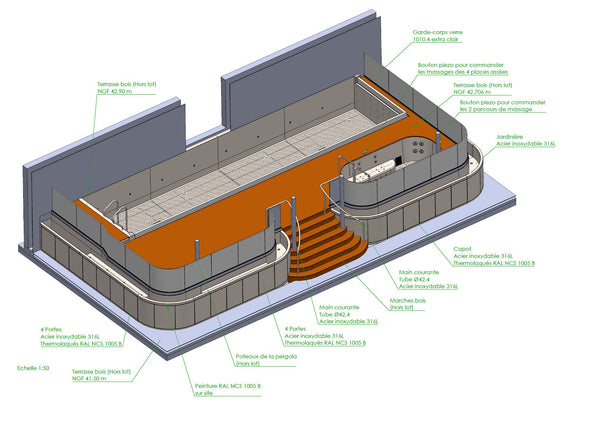

Maquette 3D annotée d'une piscine inox sur mesure, première étape de la conception par le bureau d'études
Le dessin du bassin traduit d'abord un programme d'usage et des contraintes de site.

Quelles sont les étapes d'une piscine inox sur mesure ?

Le sur-mesure permet d'ajuster la géométrie, les accès, les équipements et l'expression architecturale d'un bassin. Il exige en contrepartie une définition précise : qui calcule les appuis, qui prépare le local technique, quel niveau fini sert de référence et qui valide une modification ?

Le tableau ci-dessous résume le parcours complet. Chaque ligne correspond à une section de ce guide. La colonne de droite indique la décision qui doit être prise avant de passer à l'étape suivante : c'est elle, plus que le calendrier, qui sécurise le projet.

Les 7 étapes d'une piscine inox sur mesure, de l'idée à la réception
Étape Objectif Ce qui est produit Décision avant la suite
1. Programme Décrire l'usage et hiérarchiser les priorités Programme d'usage, plans du site, budget et calendrier visés Type de bassin et niveau de service
2. Faisabilité Vérifier site, supports, accès et démarches Relevés, données de structure, réservation du local technique Implantation et principe de livraison
3. Conception Traduire l'intention en documents coordonnés Avant-projet, plans cotés, fiche d'interfaces Répartition des lots et des responsabilités
4. Validation Figer un ensemble cohérent et chiffré Plans approuvés, offre détaillée, planning par jalons Bon pour fabrication écrit
5. Fabrication Produire et contrôler en atelier Pièces, assemblages, plan de contrôle Conformité aux documents avant expédition
6. Installation Livrer, poser, raccorder Revue de préparation du site, pose, raccordements Bassin prêt pour les essais
7. Réception Remettre un ouvrage exploitable Essais, dossier technique, prise en main, réserves Réception prononcée et suivi des réserves

Cette séquence vaut pour une villa comme pour un hôtel. Ce qui change, c'est le nombre d'intervenants et le niveau de formalisation attendu. Pour situer les possibilités de conception avant d'entrer dans le détail, vous pouvez parcourir nos piscines en inox fabriquées sur mesure.

1. Comment définir le programme du bassin ?

Commencez par ce que vous souhaitez faire dans l'eau. Nager, recevoir, se détendre assis, proposer un service hôtelier ou créer un parcours bien-être ne conduit pas au même bassin. Précisez les utilisateurs, les périodes d'ouverture, le nombre de personnes attendu, les profondeurs souhaitées et les éventuels besoins d'accessibilité.

Une image d'inspiration aide à exprimer une ambiance ; elle ne décrit pas encore le fonctionnement. Hiérarchisez ensuite les priorités : dimensions de nage, place disponible, silence, vue depuis le séjour, paroi transparente, couverture, niveau d'entretien acceptable.

Distinguez enfin les exigences indispensables des options souhaitables. Cette hiérarchie permet de conserver l'intention du projet lorsqu'une contrainte de structure ou de budget impose un arbitrage.

Le dossier de départ utile pour une première étude
Document ou information Contenu attendu Décision facilitée
Programme d'usage Utilisateurs, activités, fréquence et équipements souhaités Type de bassin et niveau de service
Plans du site Plan coté, coupes, niveaux et implantation envisagée Géométrie et encombrement
Photographies et accès Parcours de livraison, portes, escaliers, zone de levage Monobloc, modules ou assemblage sur place
Données techniques existantes Structure, réseaux, local technique et études disponibles Investigations et interfaces à prévoir
Budget et calendrier visés Enveloppe globale, priorités, échéances du bâtiment Variante pertinente et jalons réalistes

2. Quelles vérifications précèdent le choix du bassin ?

La faisabilité porte sur l'ensemble de l'installation, pas seulement sur le bassin. Un terrain demande l'examen des supports et des contraintes de sol pertinentes ; une toiture ou un plancher existant demande une étude de reprise de charges.

Un sous-sol exige de vérifier l'accès, les évacuations et les conditions du local. Pour une piscine intérieure, le traitement de l'air et l'enveloppe du bâtiment doivent entrer dans le projet dès cette phase. Les configurations en toiture sont détaillées dans notre dossier sur les piscines en rooftop et la solution inox, et les contraintes d'un local enterré dans notre guide piscine en sous-sol : accès, structure et conception.

Le volume technique doit être réservé avant de figer les plages et le décor. Les filtres, pompes, vannes, traitements et équipements thermiques occupent un espace qu'il faut pouvoir entretenir. Un local très éloigné ou placé à un autre niveau peut modifier le dimensionnement hydraulique.

  • Supports : nature du sol, plancher ou toiture, et qui en vérifie la capacité.
  • Accès : parcours de livraison, largeurs, hauteurs libres, zone de levage.
  • Réseaux : alimentations, chemins de canalisations et évacuations envisageables.
  • Local technique : emplacement, surface d'intervention, ventilation et accès de maintenance.
  • Ambiance : pour un bassin intérieur, traitement de l'air et comportement de l'enveloppe.

Les démarches à traiter au bon moment

En France, la configuration, la surface, la couverture et la localisation interviennent dans les démarches d'urbanisme. Les règles locales restent à vérifier. Les fiches Service Public sur les piscines privatives et sur les travaux en copropriété sont des points d'entrée ; elles ne dispensent pas d'instruire le cas particulier.

Une rénovation en copropriété peut toucher des parties communes ou l'aspect extérieur et demander une autorisation adaptée. Pour un établissement professionnel, le maître d'ouvrage doit également faire préciser les exigences attachées à l'accueil du public et à l'exploitation sanitaire. Le mot « sur mesure » décrit une méthode de conception, pas un régime de conformité.

3. Comment passer du design aux plans coordonnés ?

L'avant-projet fixe une solution compréhensible : géométrie, niveaux d'eau, circulation, accès au bassin et équipement principal. La conception détaillée traduit ensuite cette intention en dimensions, matériaux, renforts, raccordements et conditions de pose.

Les représentations 3D facilitent les échanges, mais les validations doivent porter sur des documents cotés et identifiés. Le bureau d'études Steel and Style travaille notamment en conception paramétrique, dimensionnement, mise en plans et étude des réseaux. Pour un projet donné, le périmètre exact de ces études est fixé au marché.

Les vérifications du bassin et celles du bâtiment support sont complémentaires. Elles doivent avoir des responsables clairement désignés, et leurs hypothèses doivent être échangées dans les deux sens : charges et appuis du bassin d'un côté, capacités et réservations du bâtiment de l'autre.

La fiche d'interface évite les zones grises

Un détail laissé « à voir sur place » peut affecter plusieurs entreprises. Une grille de débordement rencontre le revêtement des plages ; une traversée de paroi rencontre l'étanchéité du bâtiment ; un coffret rencontre l'alimentation électrique. La coordination consiste à attribuer chaque raccord et à préciser les niveaux, tolérances et documents à échanger.

Exemple de répartition des responsabilités à formaliser au contrat
Sujet Contribution attendue Validation à organiser
Programme et esthétique Maître d'ouvrage et architecte ou maître d'œuvre Dimensions, usage, aspect et options retenues
Cuve et équipements de bassin Concepteur et fournisseur du lot piscine selon mission Plans, données d'appuis et besoins techniques
Bâtiment et supports Bureau d'études structure et entreprises concernées Reprise des charges, supports et réservations
Réseaux et ambiance intérieure Intervenants plomberie, électricité et CVC Raccordements, capacités et séquences de fonctionnement
Suivi de chantier Responsable de coordination désigné au marché Versions des plans, prérequis et arbitrages

Cette répartition est un exemple d'organisation, pas une désignation contractuelle automatique. Elle doit être adaptée aux intervenants effectivement missionnés et aux prestations commandées. Le bureau de contrôle, lorsqu'il intervient, est associé selon sa mission.

4. Que valider avant d'autoriser la fabrication ?

La validation porte sur un ensemble cohérent : plans du bassin, implantation, finitions, équipements, accès, interfaces et offre commerciale. Valider un plan sans l'offre correspondante, ou l'inverse, laisse une porte ouverte aux malentendus.

Pour comparer les budgets, séparez la cuve, les équipements, les études, le transport, l'installation et les travaux du bâtiment. Notre dossier sur le prix d'une piscine inox en 2026 aide à comprendre cette décomposition ; le chiffrage de votre projet reste lié à son périmètre.

  • Plans du bassin cotés, indicés et datés.
  • Liste des équipements avec leur emplacement et leurs besoins de raccordement.
  • Finitions, niveaux finis de référence et tolérances d'interface.
  • Offre détaillée : inclus, exclus, hypothèses, conditions de livraison.
  • Planning par jalons, avec les conditions de démarrage de chaque phase.
Discuter de votre projet

Vous préparez un bassin sur mesure ? Envoyez-nous votre programme et vos plans : nous identifions les études et les interfaces à coordonner.

Organiser les modifications plutôt que les subir

Un changement de profondeur, de niveau de plage ou de paroi transparente peut entraîner une reprise des calculs, de l'hydraulique et des plans. Après validation, toute évolution doit faire l'objet d'un examen d'impact : coût, délai, approvisionnements et interfaces.

Une confirmation écrite évite qu'un croquis récent soit interprété comme une instruction de fabrication alors que le reste du projet n'a pas été mis à jour. Le calendrier doit distinguer études, validations client, approvisionnements, fabrication, préparation du site, pose et essais.

5. Comment se prépare la fabrication d'une piscine inox ?

Les documents approuvés servent à préparer les pièces, assemblages et contrôles. Les nuances, finitions et procédés sont définis pour les conditions d'utilisation prévues. Le choix de l'inox doit intégrer la qualité de l'eau et l'environnement, pas seulement une appellation commerciale.

Pour approfondir le comportement des nuances en milieu aquatique, consultez notre dossier sur la métallurgie des aciers inoxydables pour applications en piscine. Le mode de traitement de l'eau fait partie des données d'entrée de la fabrication : il est détaillé dans notre guide traitement et filtration de l'eau des bassins en inox.

Le plan de contrôle précise les points à vérifier avant expédition et ceux à contrôler après assemblage sur site. Selon le marché et le procédé, il peut inclure les dimensions, l'aspect, les assemblages, la préparation des surfaces et l'étanchéité.

Le fait d'utiliser une technique de soudage donnée ne constitue pas, à lui seul, une preuve d'étanchéité de tout l'ouvrage. La preuve vient des contrôles prévus, de leur traçabilité et des essais réalisés une fois l'installation assemblée.

Bassin en inox et verre en cours d'assemblage dans l'atelier Steel and Style avant sa livraison
La fabrication s'appuie sur des documents approuvés et sur un plan de contrôle défini.

6. Comment organiser la livraison et la pose ?

Une revue de préparation du site évite d'envoyer le bassin avant que son environnement puisse le recevoir. Vérifiez les accès, supports, niveaux, réservations, moyens de manutention et protections. Les réseaux nécessaires aux essais doivent être disponibles selon le planning convenu.

Le mode de livraison découle de cette analyse. Une coque monobloc peut réduire les assemblages sur place ; des modules peuvent répondre à un parcours contraint. À l'Hôtel Oceania Lille, les éléments du bassin ont été adaptés aux accès de l'ancienne salle des coffres, puis assemblés sur site. Ce cas illustre l'intérêt de concevoir la logistique en même temps que la cuve.

Revue de préparation du site avant livraison
Point à vérifier Question à poser Risque si oublié
Accès et manutention Le parcours et les moyens de levage sont-ils confirmés ? Livraison bloquée ou reportée
Supports et niveaux Les appuis sont-ils prêts et contrôlés aux niveaux convenus ? Calage improvisé, reprise de niveaux
Réservations et réseaux Les traversées et raccordements attendus sont-ils en place ? Percements tardifs, essais impossibles
Stockage et protections Où stocker les éléments et comment protéger l'inox ? Rayures, poussières, projections
Coactivité Quelles entreprises interviennent en même temps ? Gêne mutuelle, dégradations

Après mise en place, les raccordements, finitions d'interface et contrôles doivent être réalisés dans une séquence compatible avec les essais. Fermer trop tôt un habillage peut rendre une vérification ou une correction inutilement difficile.

La protection de l'inox pendant la poursuite du chantier doit également être organisée, notamment face aux poussières, projections et travaux d'autres corps d'état. Désignez qui protège, qui contrôle et qui nettoie avant la réception.

Mise en place d'une piscine en inox sur un toit-terrasse à Monaco, après étude des accès et des supports
La logistique se conçoit en même temps que la cuve.

7. Comment réceptionner un bassin prêt à être exploité ?

La première mise en eau n'est pas, à elle seule, la réception complète. Le programme d'essais doit couvrir les fonctions commandées et les conditions de leur contrôle : étanchéité, circulation d'eau, régulation, équipements de confort, sécurités et remontées d'alarme, selon l'installation.

Les résultats et les éventuelles réserves doivent être consignés. Une réserve utile désigne un point précis, un responsable et une modalité de levée.

Documents et vérifications à prévoir pour la remise de l'ouvrage
Élément Contenu à convenir Pourquoi le demander
Dossier technique Plans à jour, repérage des réseaux et liste des équipements Identifier l'installation réellement livrée
Essais Procès-verbaux ou rapports prévus au marché Tracer les vérifications et les résultats
Prise en main Consignes, réglages, alarmes et gestes d'arrêt Permettre une exploitation comprise par l'utilisateur
Entretien Notices, contrôles, consommables et accès de maintenance Préserver les performances et anticiper les interventions
Réserves et suivi Points ouverts, responsables, modalités de levée Éviter les sujets non attribués après livraison

Demandez que les responsabilités d'entretien et les conditions des garanties applicables soient expliquées. Une garantie sur un composant n'a pas nécessairement le même périmètre que celle d'un ouvrage ou d'une prestation.

Le dossier de remise doit aider à savoir qui contacter, avec quelle information, lorsqu'un réglage ou une intervention devient nécessaire. Conservez-le à un endroit connu de l'exploitant, pas seulement dans la messagerie de la personne qui a suivi le chantier.

Piscine intérieure en inox terminée et mise en eau, prête à être réceptionnée par son propriétaire
La livraison comprend aussi les essais, la documentation et la prise en main.

Les erreurs qui fragilisent un projet sur mesure

La plupart des difficultés d'un projet sur mesure ne viennent pas de la fabrication, mais de décisions repoussées ou mal attribuées. Les situations suivantes reviennent d'un projet à l'autre ; elles se traitent toutes par une décision écrite au bon moment.

  • Choisir sur une image. Un rendu séduisant sans programme conduit à des arbitrages subis plus tard.
  • Oublier le local technique. Le réserver après le décor oblige à des compromis sur l'hydraulique et la maintenance.
  • Comparer des devis de périmètres différents. Une cuve seule ne se compare pas à un ensemble installé et raccordé.
  • Laisser une interface « à voir sur place ». Chaque raccord sans responsable devient un litige potentiel.
  • Modifier sans examen d'impact. Un changement tardif touche les calculs, les pièces engagées, le prix et le délai.
  • Réceptionner sur une simple mise en eau. Sans essais tracés ni prise en main, l'exploitation démarre à l'aveugle.

Ces points sont aussi des questions à poser à chaque intervenant pressenti. Leur façon d'y répondre renseigne sur leur méthode autant que sur leur prix.

Questions fréquentes sur le projet de piscine sur mesure

Quand faut-il contacter le fabricant du bassin ?

Dès l'avant-projet, avant de figer les supports, les niveaux et les volumes techniques. Son intervention précoce permet de confronter l'intention architecturale aux interfaces réelles et d'éviter des reprises de plans.

Un simple plan suffit-il pour obtenir un prix ferme ?

Il permet souvent une première approche. Un engagement précis demande un périmètre défini, des hypothèses techniques et des conditions de livraison connues. Les inconnues doivent rester identifiées dans l'offre.

Qui calcule la structure sous une piscine inox ?

Le responsable de l'étude du bâtiment vérifie ses capacités et ses éventuels renforcements. Le concepteur du bassin fournit les données de son ouvrage et de ses appuis selon sa mission. Les deux études sont complémentaires.

Combien de temps dure un projet de piscine sur mesure ?

Le délai dépend des études, des validations, des approvisionnements et de la préparation du chantier. Demandez un calendrier par jalons, avec les prérequis et les responsabilités, plutôt qu'une durée universelle.

Peut-on modifier le dessin après validation ?

Une modification peut être étudiée, mais son impact doit être évalué avant exécution. Elle peut affecter les calculs, les pièces déjà engagées, le prix et le calendrier. Formalisez-la par écrit avec les plans mis à jour.

Que faut-il conserver après la réception ?

Les plans à jour, notices, références des équipements, rapports d'essais, consignes d'entretien, documents contractuels et coordonnées d'intervention. Ils constituent la base du suivi de l'installation pendant toute sa vie.

Passer de l'idée à un projet de piscine défini

Chaque bassin Steel and Style fait l'objet d'une étude individualisée. À partir de votre programme, nous clarifions la solution de bassin, les études nécessaires et les interfaces à coordonner avec les autres intervenants.

Pour recevoir une étude personnalisée, transmettez-nous :

  • La localisation et l'usage prévu (résidentiel, hôtelier, ERP)
  • Les plans du site, coupes et niveaux disponibles
  • Les dimensions souhaitées et les accès au chantier
  • L'enveloppe budgétaire et l'échéance visée
